包罗水库提前完成安全度汛

发稿时间:2018-07-24 来源:云南能投缘达建设集团有限公司

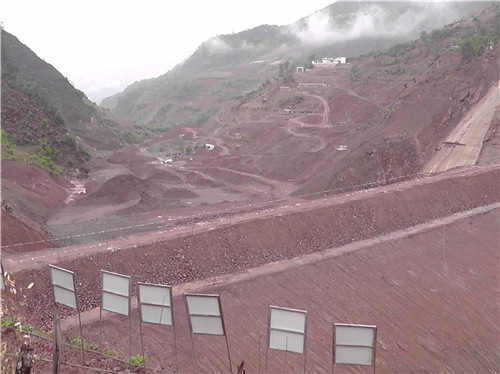

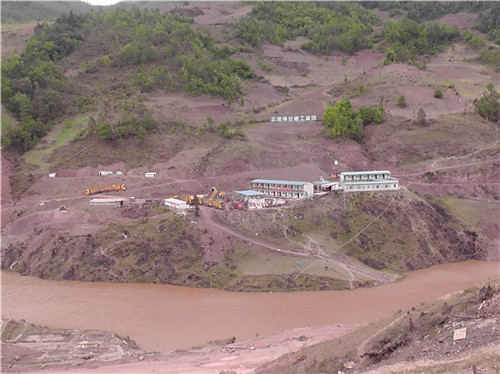

东风劲吹,大地生辉,战斗在沘江河畔的缘达人,为了包罗水库安全度汛,他们发扬了顽强拼搏,攻坚克难的精神,甚至放弃了春节休假而夜以继日坚守在各自的岗位上。一份耕耘,一分收获,在大坝度汛体的紧张施工中,在设计规定的2011年4月30日以前,提前了5天完成了度汛坝体填筑施工任务,兑现了向业主按期完成安全度汛任务的庄严承诺;受到了业主、当地政府的好评;并受到了云南省水利厅的通报表扬。

现汇报一些工程的基本情况和我们的做法。

一、     基本情况:

包罗水库位于云南省大理州云龙县长新乡境内,沘江中上游一级支流大达河上,属澜沧江流域沘江水系。

包罗水库工程由枢纽工程和输水工程两大部分组成,其中,枢纽工程主要建筑物由大坝、右岸溢洪道和右岸输水隧洞组成,大坝坝高68.5m,坝顶高程▽2209.8m,设计坝型采用粘土心墙风化料坝,我公司中标该项目的第一标段,即大坝枢纽工程中的大坝坝基开挖及大坝体填筑。大坝主要工程量挖填200余万m3。合同工期为38个月,近期业主(即当地政府)已要求提前一年工期完成包罗水库建设任务。

包罗水库总库容1188万m3,主要解决农田灌溉和农村饮水安全供水问题。水库及灌区地处低纬度高海拔地带,属北温带半湿润严寒高原气候区,具有四季不明显,干湿分明,冬春干旱,夏秋多雨,立体气候,垂直差异明显的特点。根据包罗水文专用站2004~2008年资料显示:平均降水量794.0mm,平均最大1日降水量41.2mm,最长连续降水日数15天,相应降水量85.0mm。云龙县气象站多年平均降水量为769.7mm,平均气温160C,多年平均最大风速11.5m/s,最大风速13m/s。

包罗水库为Ⅲ等中型工程,水工永久建筑物为3级,根据《水利水电工程施工组织设计规范》(SL303-2004)规定:施工导流建筑物级别为5级,施工导流划分为枯水期和汛期两个时段,即每年11月1日至次年4月30日为枯水期,5月1日至10月31日为汛期。

二、     施工导流和安全度汛:

2010年6月17日,包罗水库建设管理局、监理公司、设计院和施工单位就云龙县包罗水库大坝施工导流及安全度汛方案进行商讨,根据施工单位提交的包罗水库大坝施工导流及安全度汛方案达到共识。

1.大坝的导流度汛时段为2010年11月1日至2011年4月30日,采用涵管导流,大坝完成度汛坝体的填筑,度汛体的坝顶高程填至▽2182.0m以上;2011年5月初至2011年10月31日,采用涵管及输水洞联合导流度汛;2012年2月份完成涵管封堵,封堵后采用输水涵洞导流。

2.导流涵洞布置于大坝右岸坡,从坝基砼防渗墙右侧,帷幕灌浆盖板下通过。在心墙位置的涵管段基础必须置于基岩之上,采用直径为1000mm的钢管内衬,外包C20双层钢筋砼,砼包厚不小于1m,其他涵管采用直径为1000mm预应力预制砼管,外包C15埋石砼,包厚不小于0.8m。

3.为实现大坝安全度汛的目标,必须按设计要求完成以下各项填筑任务。

为完成安全度汛任务,我们采取了以下措施:

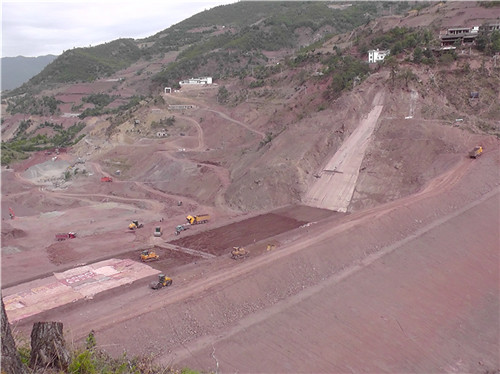

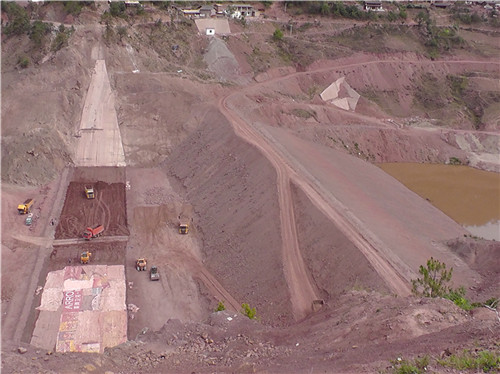

⑴   .优化风化料场施工方案:包罗水库的风化料场设计规划在大坝上游右岸高程约为▽2200.0m~▽2400.0m一带,料区地形坡度多为220~330,真可谓山高坡陡,不仅上山施工道路难以布置,且山上开挖的风化料汽车也上不去装运;于是就不得不用挖掘机甩,用推土机推至山坡脚底,其结果出现几大弊端,一是二次转运加大了施工成本;二是高边坡石渣滚落势必出现分离,造成级配不良,影响大坝填筑质量;三是影响了上坝速度。于是经过在坝区内多次调查,在征得监理部和业主同意之后,我们在大坝上游库区内淹没线以下的左、右岸岸坡新增了两个备料场,提供了15万方的备料任务。

⑵   在大坝施工道路总体规划的框架内,重点并落实了上坝道路的适时变更,使上坝道路随着大坝坝体上升而不断变化,甚至超前,如上游上坝道路从河床填筑到度汛体达到设计高程,前后修筑变更上坝道路9次之多。由于高度重视并超前规划,整个度汛体的高强度上坝,并未因道路而受阻碍。

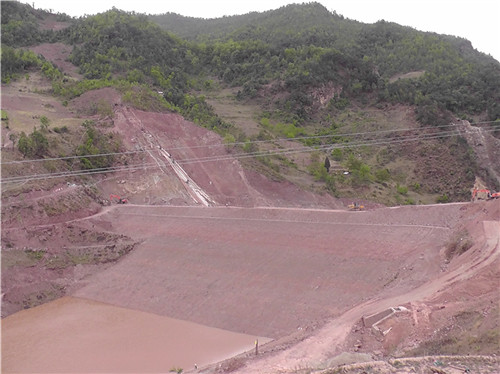

⑶   随时掌握施工动态:经常研究坝体填筑形象,及时调整施工布置,确保重点施工部位,遵照《碾压式土石坝施工规范》的要求。正常情况下,包罗水库应该以粘土心墙防渗体为中心,带动上、下游风化料坝壳平行上升;这样安排,即可确保施工质量,也有利于大坝坝体全断面均衡上升。但施工工期已到了三月底,度汛体还差17万方的填筑量,如果按先心墙,后坝壳的顺序,则4月底很难完成度汛体填筑任务。在业主、监理的支持下,我们从3月27日起,将重点转移到度汛坝体的填筑上,这大大加快了施工进度。4月21日,我们又暂停粘土心墙施工,集中人力和机械设备全力投入到度汛坝体的施工。

综观度汛坝体的施工过程,一是由于业主的原因,度汛体坝基推迟22天才交出部位;二是从2010年11月23日~2011年1月30日,度汛体填筑到▽2172.0m以后被迫暂停,原因是粘土心墙的施工部位又由于业主的原因,推迟110天才提供心墙部位,使度汛体背水坡无法整体上升。既或面对上述种种困难,项目部仍然坚守承诺,克服困难,从自身找原因,挖掘潜力,群策群力,终于在2011年4月25日完成了安全度汛任务。

⑷   坚持质量第一,安全第一的指导原则,在高强度,紧张施工期间,项目部的施工安检、质检、试验室等部均有专职人员日夜坚守施工第一线,发现问题,及时处理;质量检测与填筑施工两不误。高边坡作业,大规模的钻、爆施工,大型运输车辆的安全驾驶,在每日的生产调度会上有布置,会后有检查;指导和协调坝面多机械联合作业,均突出了安全生产,常抓不懈的精神。在此期间,未出现重大安全事故,施工质量的甲方抽检记录,其填筑取样合格率也达到了100%。

完成今年度的安全度汛施工任务,只是包罗水库工程建设的一个良好开端,我们深知要履行工程合同承包任务,还将面临更大的挑战和压力,项目部将不断对照公司和业主的要求,找差距,变压力为动力,不断地优化施工方案,发扬顽强拼搏的精神,为提前完成包罗水库工程的建设而努力奋斗。
